ที่ปรึกษาและควบคุมงาน โครงการงานปรับปรุงห้องเรียนภาควิชาจักษุวิทยา ชั้น 9 อาคารคุณากร คณะแพทยศาสตร์ มหาวิทยาลัยธรรมศาสตร์ ตำบลคลองหนึ่ง อำเภอคลองหลวง จังหวัดปทุมธานี
รายงานประจำวัน
23 มิถุนายน 2568
รายละเอียดการทำงาน:

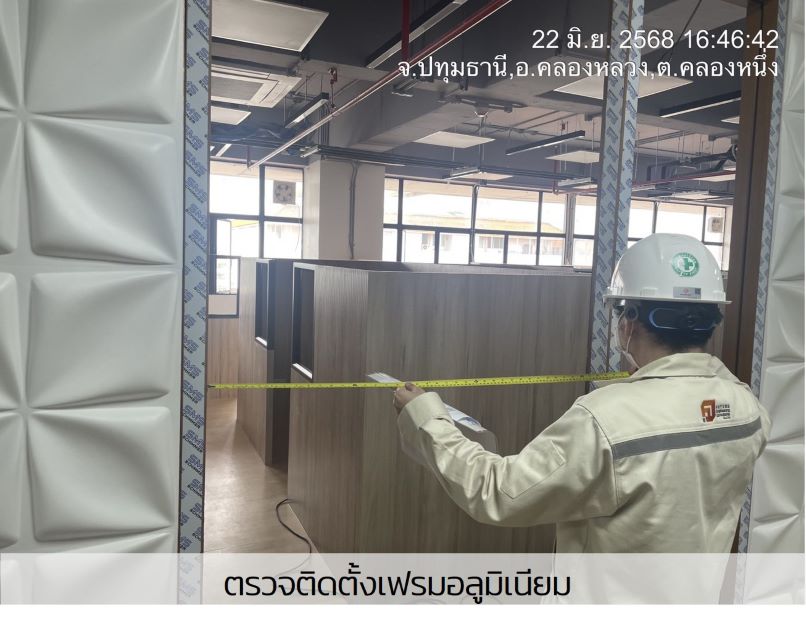

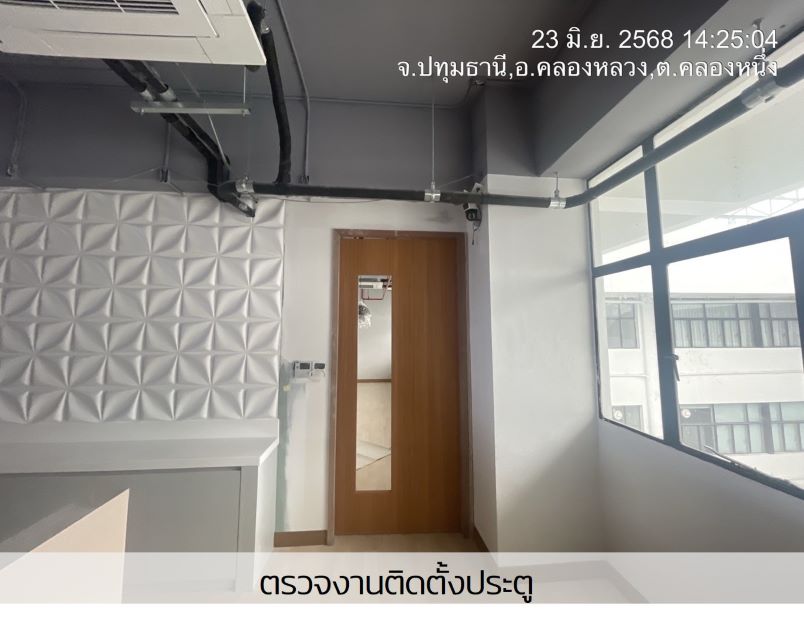

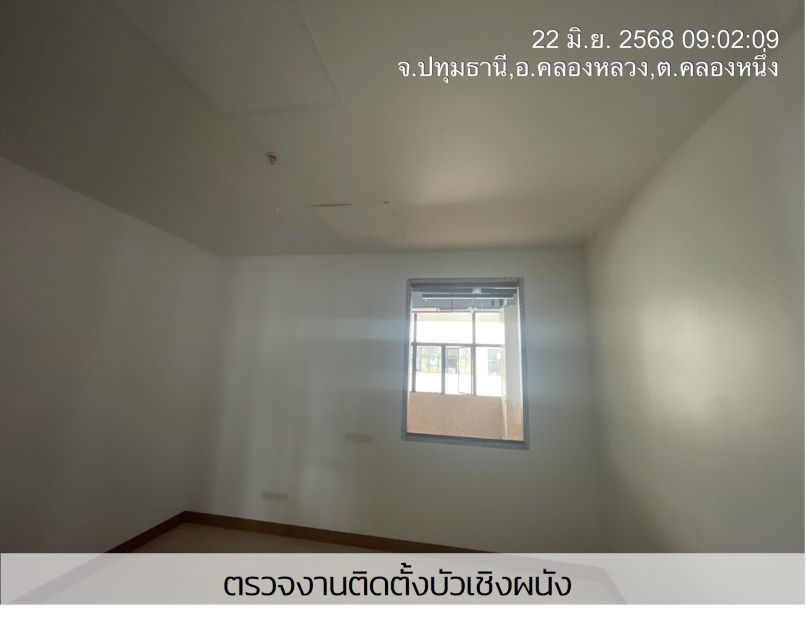

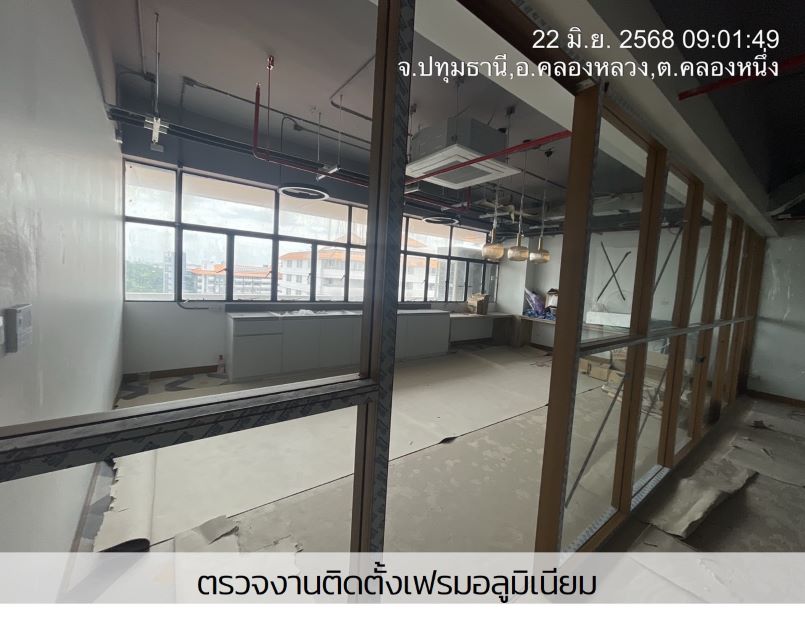

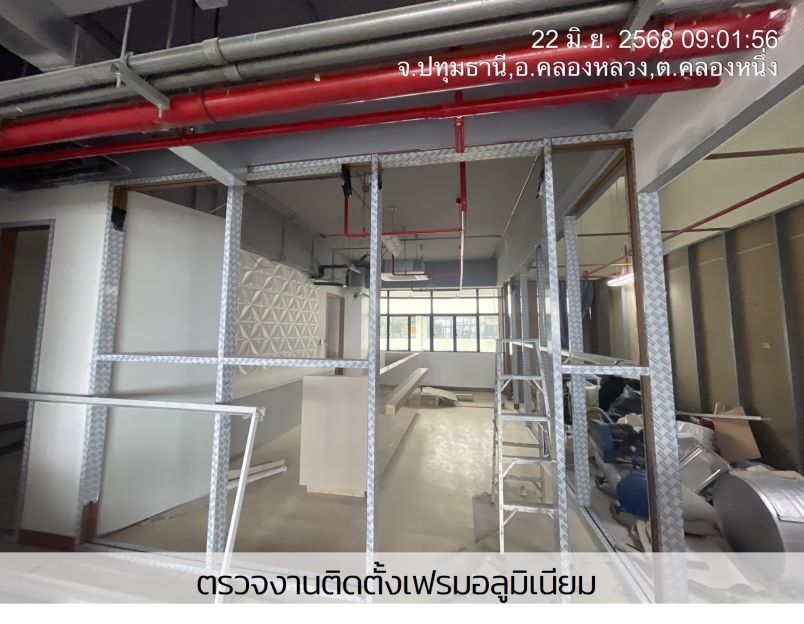

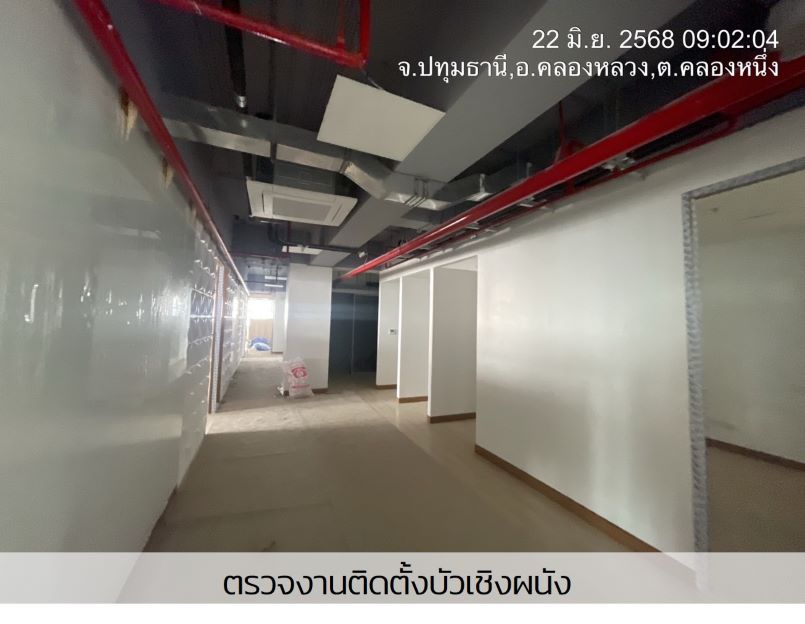

- การดำเนินการ: ตรวจงานติดตั้งบัวเชิงผนัง, ตรวจงานติดตั้งเฟรมอลูมิเนียม
- ปัญหาที่พบ: 1.การรักษาเวลาการมาทำงาน 2.เอกสาร Daily Request 3.การจัดการพื้นที่การทำงาน 4.เรื่องความสะอาดบริเวณพื้นที่ทำงาน 5.แสงสว่างไม่เพียงพอต่อการทำงานหลังจากตั้งผนัง 6.การงดใช้เสียง

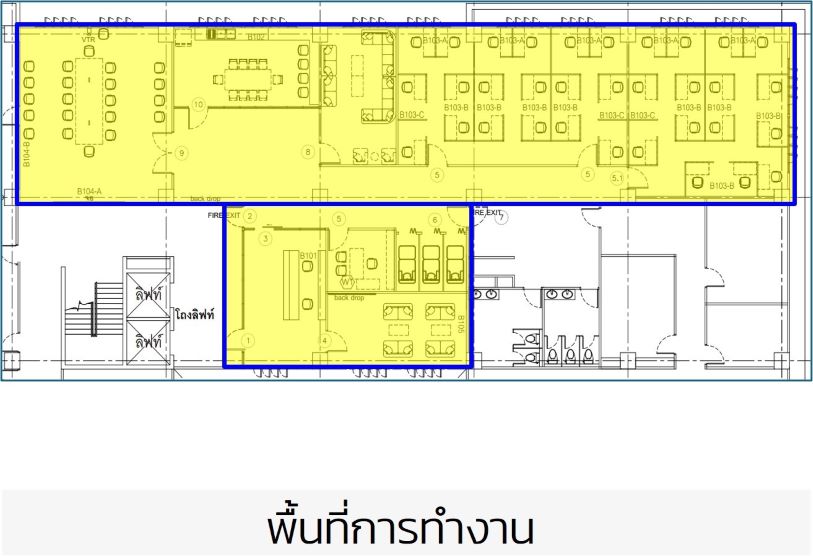

- การแก้ไข: 1.เน้นย้ำให้ผู้รับจ้างและผู้รับเหมามาปฏิบัติงานและเลิกทำงานให้ตรงเวลา 2.เตือนการส่งเอกสารทุกวันก่อน 16.00 3.แบ่งโซนการปฏิบัติงานให้ผู้รับเหมา 4.รักษาความสะอาดทุกวันและห้ามนำอาหารมาทานในพื้นที่ก่อสร้าง 5.ติดตั้งโคมไฟส่องสว่างชั่วคราว 6.งดใช้เสียง ปฏิบัติงานตอนพักเที่ยงและหลัง 17.00
ภาพการทำงาน:
24 มิถุนายน 2568
รายละเอียดการทำงาน:

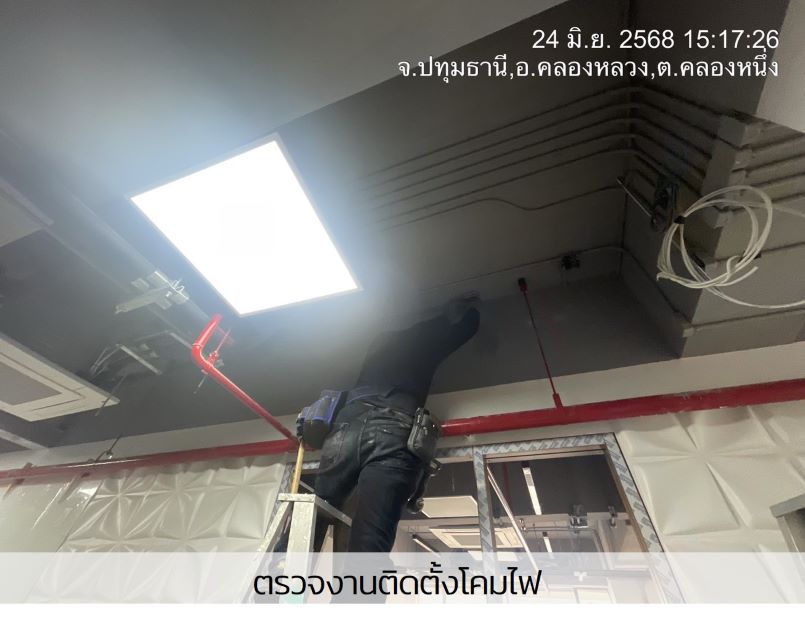

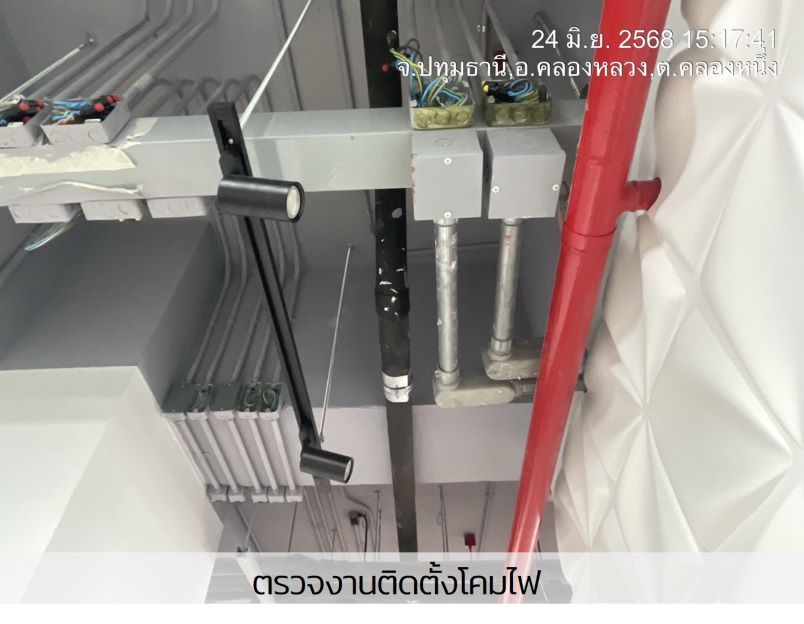

- การดำเนินการ: ตรวจงานติดตั้งโคมไฟ, ตรวจติดตั้งเฟรมอลูมิเนียม, ตรวจงานติดตั้งประตู
- ปัญหาที่พบ: 1.การรักษาเวลาการมาทำงาน 2.เอกสาร Daily Request 3.การจัดการพื้นที่การทำงาน 4.เรื่องความสะอาดบริเวณพื้นที่ทำงาน 5.แสงสว่างไม่เพียงพอต่อการทำงานหลังจากตั้งผนัง 6.การงดใช้เสียง
- การแก้ไข: 1.เน้นย้ำให้ผู้รับจ้างและผู้รับเหมามาปฏิบัติงานและเลิกทำงานให้ตรงเวลา 2.เตือนการส่งเอกสารทุกวันก่อน 16.00 3.แบ่งโซนการปฏิบัติงานให้ผู้รับเหมา 4.รักษาความสะอาดทุกวันและห้ามนำอาหารมาทานในพื้นที่ก่อสร้าง 5.ติดตั้งโคมไฟส่องสว่างชั่วคราว 6.งดใช้เสียง ปฏิบัติงานตอนพักเที่ยงและหลัง 17.00
ภาพการทำงาน:
25 มิถุนายน 2568
รายละเอียดการทำงาน:

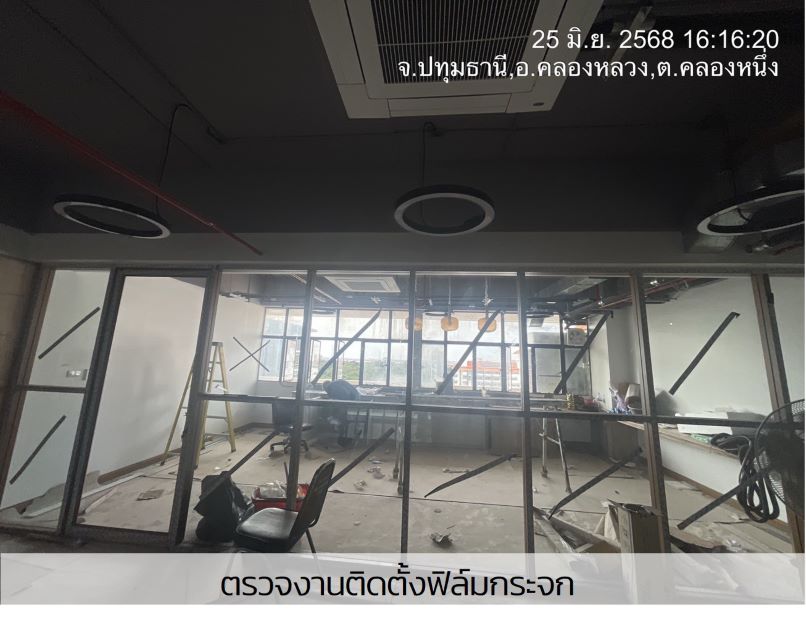

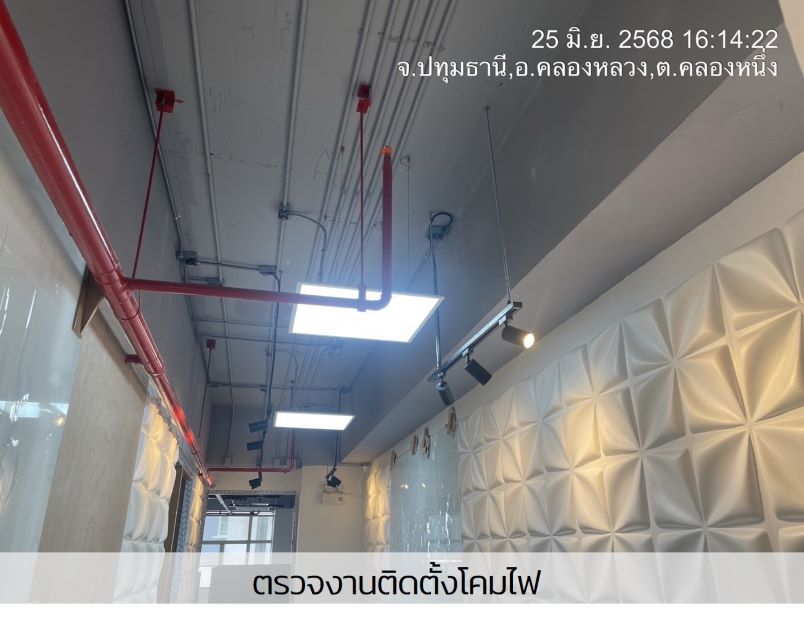

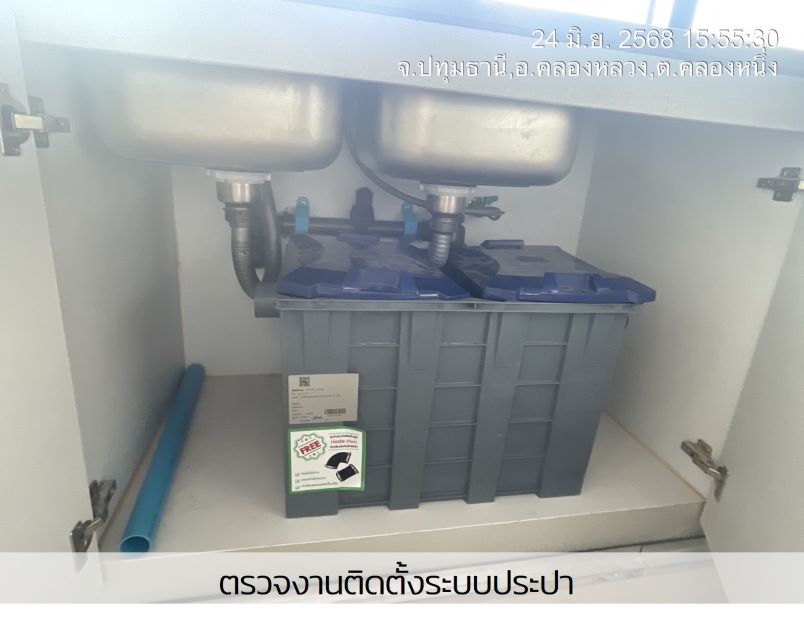

- การดำเนินการ: ตรวจงานติดตั้งโคมไฟ, ตรวจงานติดตั้งฟิล์มกระจก, ตรวจงานติดตั้งระบบประปา
- ปัญหาที่พบ: 1.การรักษาเวลาการมาทำงาน 2.เอกสาร Daily Request 3.การจัดการพื้นที่การทำงาน 4.เรื่องความสะอาดบริเวณพื้นที่ทำงาน 5.แสงสว่างไม่เพียงพอต่อการทำงานหลังจากตั้งผนัง 6.การงดใช้เสียง
- การแก้ไข: 1.เน้นย้ำให้ผู้รับจ้างและผู้รับเหมามาปฏิบัติงานและเลิกทำงานให้ตรงเวลา 2.เตือนการส่งเอกสารทุกวันก่อน 16.00 3.แบ่งโซนการปฏิบัติงานให้ผู้รับเหมา 4.รักษาความสะอาดทุกวันและห้ามนำอาหารมาทานในพื้นที่ก่อสร้าง 5.ติดตั้งโคมไฟส่องสว่างชั่วคราว 6.งดใช้เสียง ปฏิบัติงานตอนพักเที่ยงและหลัง 17.00

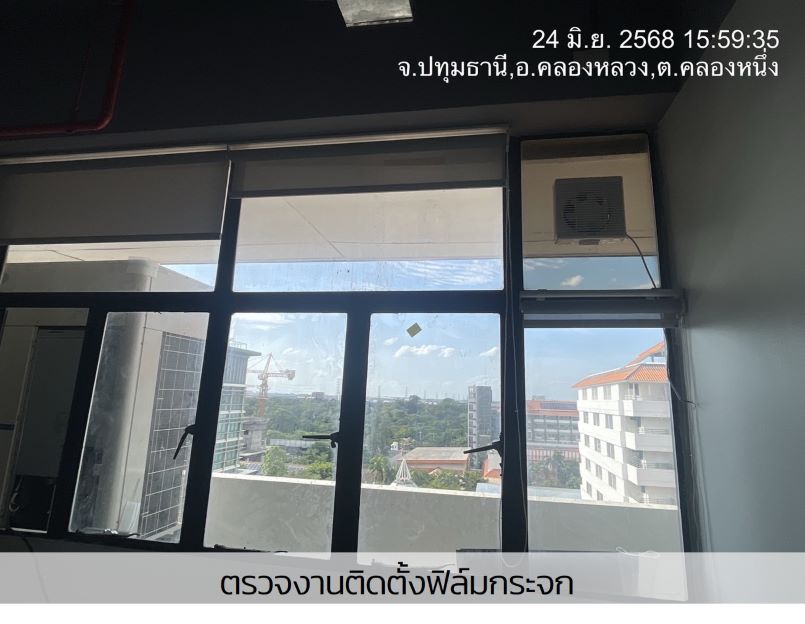

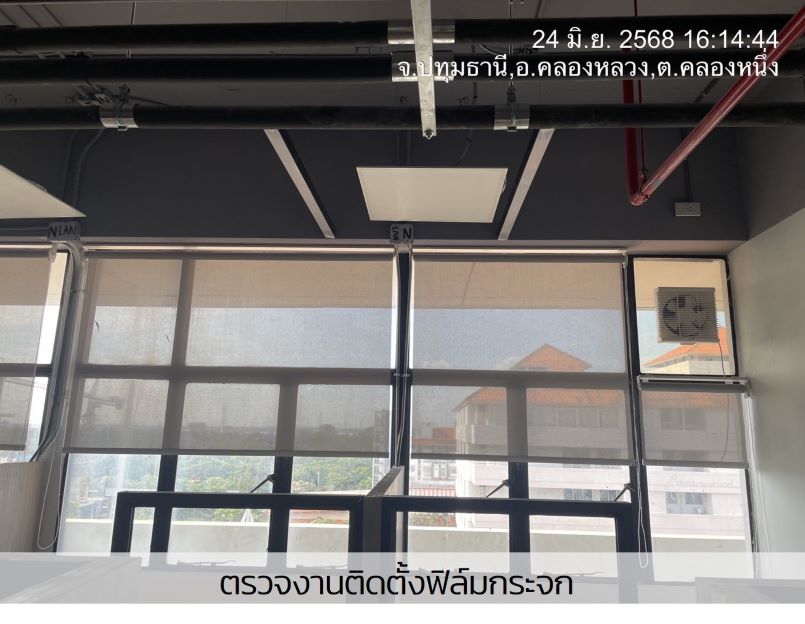

ภาพการทำงาน:
26 มิถุนายน 2568
รายละเอียดการทำงาน:

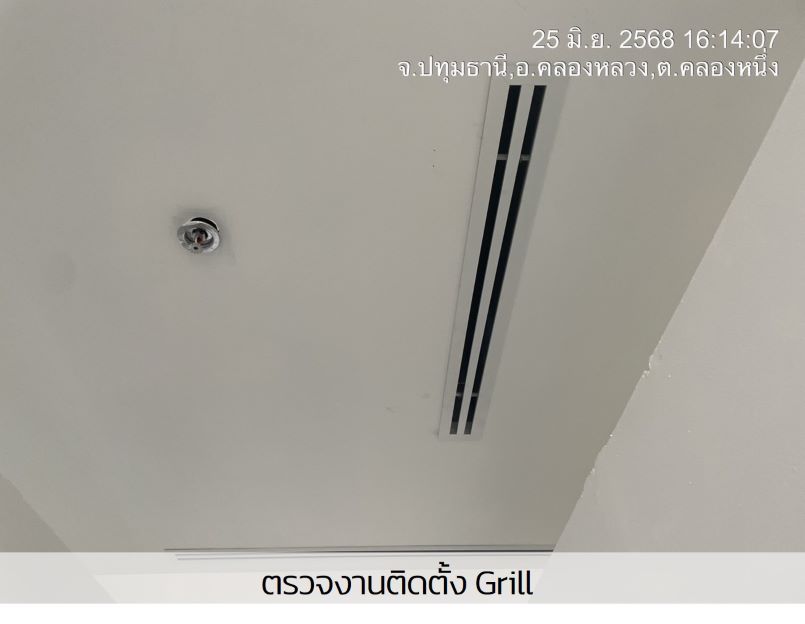

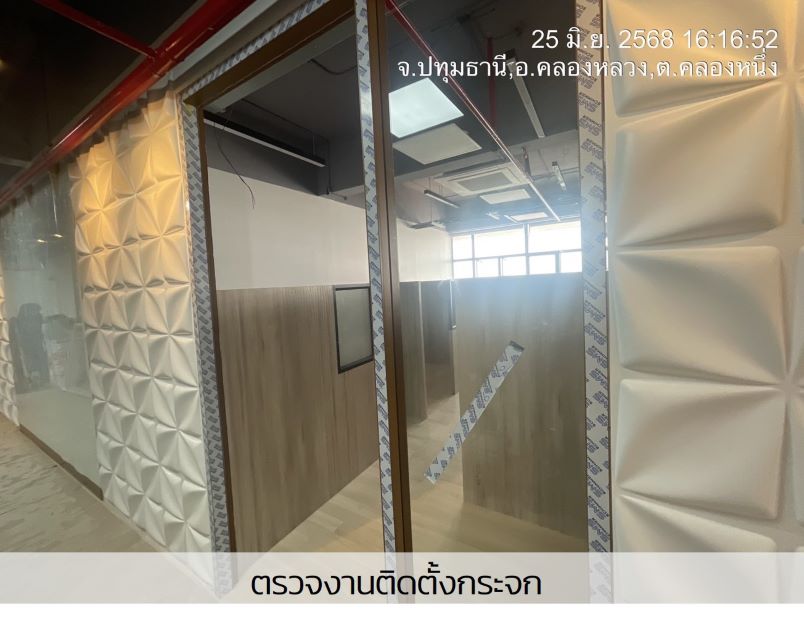

- การดำเนินการ: ตรวจงานติดตั้งประตู, ตรวจงานติดตั้งกระจก, ตรวจงานติดตั้งฟิล์มกระจก, ตรวจงานติดตั้ง Grill, ตรวจงานติดตั้งโคมไฟ
- ปัญหาที่พบ: 1.การรักษาเวลาการมาทำงาน 2.เอกสาร Daily Request 3.การจัดการพื้นที่การทำงาน 4.เรื่องความสะอาดบริเวณพื้นที่ทำงาน 5.แสงสว่างไม่เพียงพอต่อการทำงานหลังจากตั้งผนัง 6.การงดใช้เสียง
- การแก้ไข: 1.เน้นย้ำให้ผู้รับจ้างและผู้รับเหมามาปฏิบัติงานและเลิกทำงานให้ตรงเวลา 2.เตือนการส่งเอกสารทุกวันก่อน 16.00 3.แบ่งโซนการปฏิบัติงานให้ผู้รับเหมา 4.รักษาความสะอาดทุกวันและห้ามนำอาหารมาทานในพื้นที่ก่อสร้าง 5.ติดตั้งโคมไฟส่องสว่างชั่วคราว 6.งดใช้เสียง ปฏิบัติงานตอนพักเที่ยงและหลัง 17.00
ภาพการทำงาน:
27 มิถุนายน 2568
รายละเอียดการทำงาน:

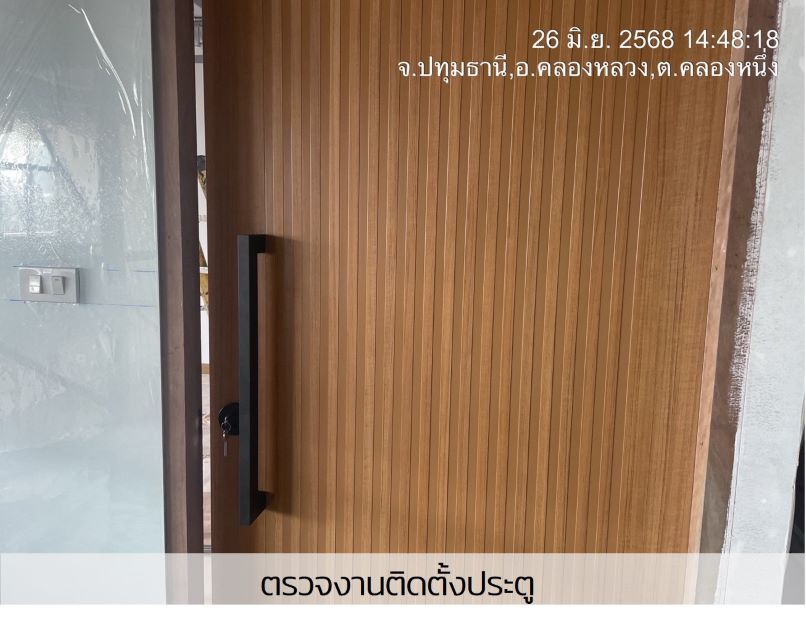

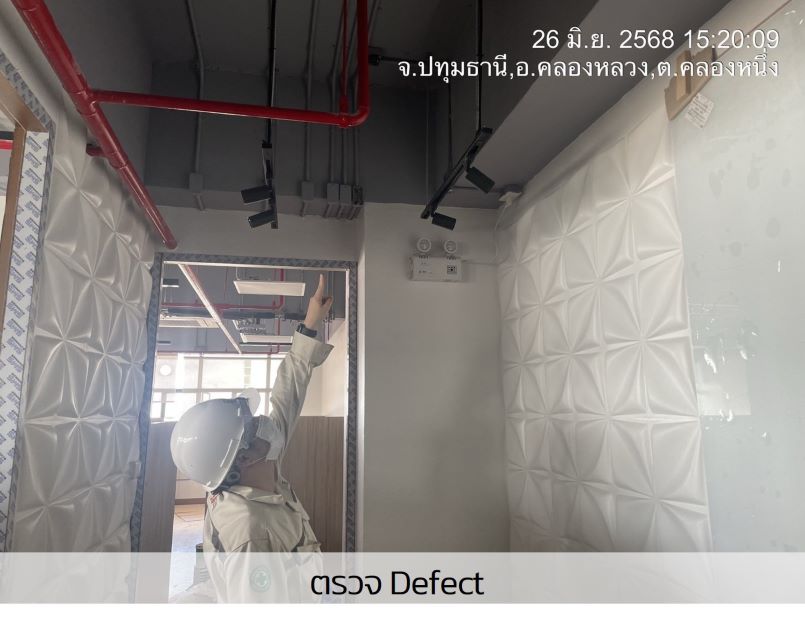

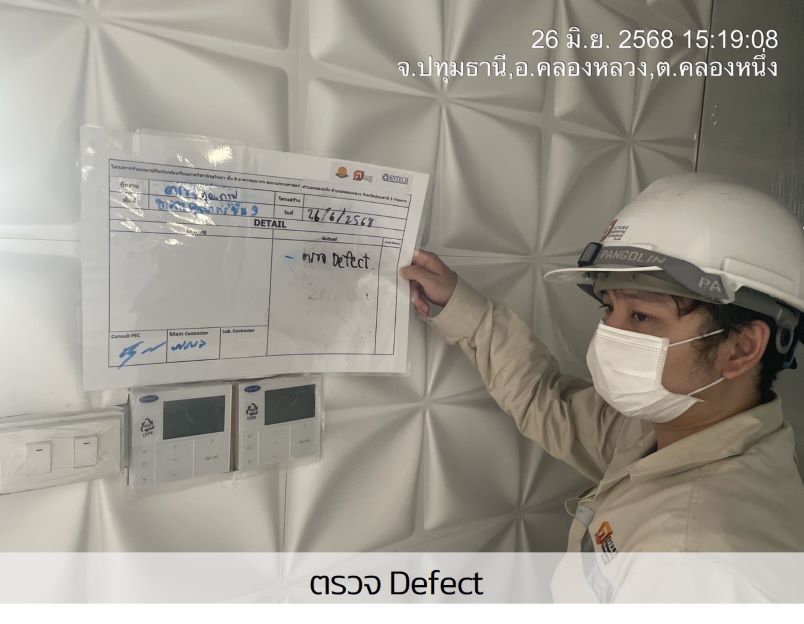

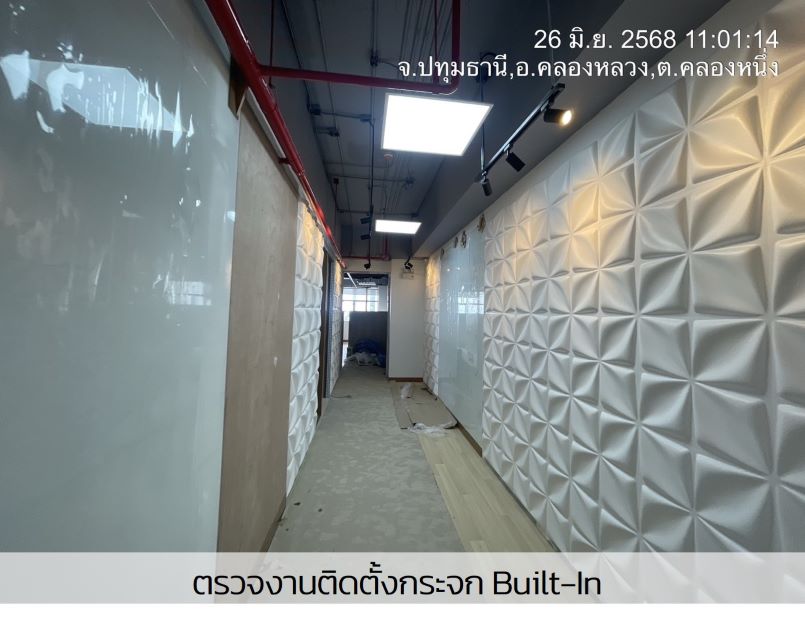

- การดำเนินการ: ตรวจงานติดตั้งกระจก Built-In, ตรวจงานติดตั้งเฟรมประตู-หน้าต่าง, ตรวจงานติดตั้งประตู, ตรวจ Defect
- ปัญหาที่พบ: 1.การรักษาเวลาการมาทำงาน 2.เอกสาร Daily Request 3.การจัดการพื้นที่การทำงาน 4.เรื่องความสะอาดบริเวณพื้นที่ทำงาน 5.แสงสว่างไม่เพียงพอต่อการทำงานหลังจากตั้งผนัง 6.การงดใช้เสียง
- การแก้ไข: 1.เน้นย้ำให้ผู้รับจ้างและผู้รับเหมามาปฏิบัติงานและเลิกทำงานให้ตรงเวลา 2.เตือนการส่งเอกสารทุกวันก่อน 16.00 3.แบ่งโซนการปฏิบัติงานให้ผู้รับเหมา 4.รักษาความสะอาดทุกวันและห้ามนำอาหารมาทานในพื้นที่ก่อสร้าง 5.ติดตั้งโคมไฟส่องสว่างชั่วคราว 6.งดใช้เสียง ปฏิบัติงานตอนพักเที่ยงและหลัง 17.00
ภาพการทำงาน:
28 มิถุนายน 2568
รายละเอียดการทำงาน:

- การดำเนินการ: ตรวจงานติดตั้งเฟรมประตู-หน้าต่าง, ตรวจงานติดตั้งโคมไฟ, ตรวจงานติดตั้งกระจก Built-In
- ปัญหาที่พบ: 1.การรักษาเวลาการมาทำงาน 2.เอกสาร Daily Request 3.การจัดการพื้นที่การทำงาน 4.เรื่องความสะอาดบริเวณพื้นที่ทำงาน 5.แสงสว่างไม่เพียงพอต่อการทำงานหลังจากตั้งผนัง 6.การงดใช้เสียง
- การแก้ไข: 1.เน้นย้ำให้ผู้รับจ้างและผู้รับเหมามาปฏิบัติงานและเลิกทำงานให้ตรงเวลา 2.เตือนการส่งเอกสารทุกวันก่อน 16.00 3.แบ่งโซนการปฏิบัติงานให้ผู้รับเหมา 4.รักษาความสะอาดทุกวันและห้ามนำอาหารมาทานในพื้นที่ก่อสร้าง 5.ติดตั้งโคมไฟส่องสว่างชั่วคราว 6.งดใช้เสียง ปฏิบัติงานตอนพักเที่ยงและหลัง 17.00
ภาพการทำงาน:
